新的一月即将到来,过去一个月,柳江碧桂园又有什么新变化?我们业主的新家建得怎么样了?这篇文章帮你解答。

21#楼:
外墙涂料4~17层完成;
外架拆除4至17层完成;
内墙抹灰除第7层外其余全部完成;
装修:
铺贴及腻子除7、13未完成其余全部完成;

22#楼:
结构封顶,砌筑完成,抹灰2至22层完成;
外墙腻子2至14层二遍完成,15至25层**遍腻子完成;
装修:
2到11层铺贴完成70%,腻子2至7层完成60%;

23#楼:
内抹灰除21、22层外其余全部完成,外抹灰全部完成,
外墙腻子4至18层**遍完成,26至28层底漆完成;
装修:
铺贴2到18完成70%,腻子2到11层第二遍完成;

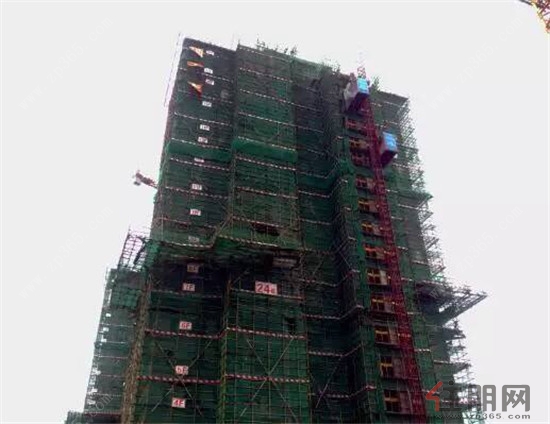

24#楼:
外墙抹灰2至16层完成内墙抹灰2至17层完成;
装修:
铺贴2到12层铺贴完成70%,腻子2到10二遍完成80%;

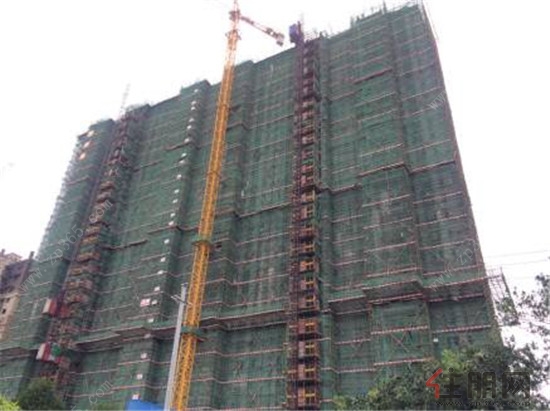

25#楼:
内墙抹灰完成2~14层;外墙抹灰2~18层打底完成。
装修:
铺贴2到8完成40%;腻子**遍2至8层完成90%。

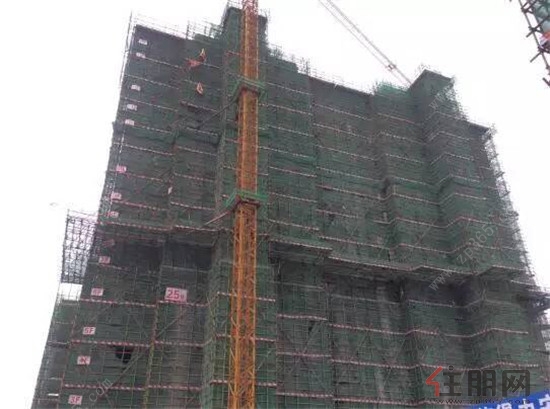

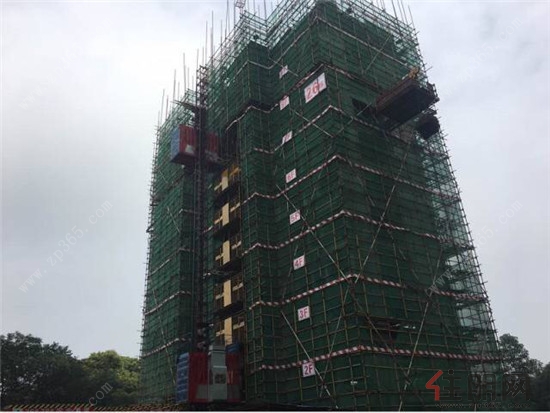

26#楼
主体结构工程13层梁板模安装完成。

27#楼
主体结构工程1单元16层梁板钢筋绑扎完成。2单元16层梁板模安装完成。
砌体工程2.3砌体施工完成,4层砌体工程完成50%。5层砌体工程施工完成50%。

28#楼

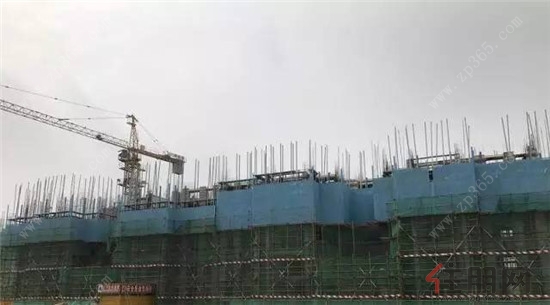

主体结构工程8层梁板模安装完成。

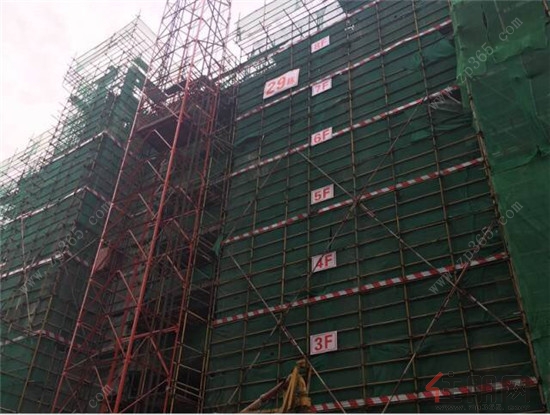

29#楼
主体结构工程一单元结构封顶。2单元平屋面梁板模安装完成;二次结构飘板完成50%

30#楼
砌体施工1-6层完成,1层抹灰样板层已完成,
2-3层内墙抹灰正在施工,1-2层外墙抹灰正在施工。

31#楼
内外墙抹灰完成,外墙涂料正在施工。

32#楼
主体结构工程4层梁板模安装完成。

33#楼
主体结构工程2层梁板模安装完成,混凝土浇筑完成;

34#楼

26层墙柱铝模正在拼装,砌体施工2至17层完成、18层正在施工;

35#楼
23层板浇筑完成;

36#楼
24层板浇筑完成;

37#楼
1单元6层板浇筑完成,2单元6层板钢筋正在绑扎;

38#楼
6层板钢筋正在绑扎。
本月,柳江碧桂园还将举行丰富多彩的社区活动,欢迎您与家人常回家看看。感受柳江碧桂园,感受新城南花园豪宅的魅力。

来自柳江碧桂园的夏日礼物:
从6月1日开始,柳江碧桂园社区泳池正式启用,开放时间为下午16:00-21:00,市民可凭票入场,票价可咨询现场工作人员。去年剩下的体验券、月卡、次卡今年仍旧正常使用,持有业主卡的客户购票时可享受优惠,优惠幅度可咨询现场工作人员。柳江碧桂园花园社区泳池,欢迎您常回家看看!

柳江碧桂园社区泳池广受市民喜欢

泳池实景

项目免费咨询热线:4008-100-077 转2326
